Kellerausbau Genehmigung 2026: Wann brauchst du eine Baugenehmigung — und wann nicht?

Kellerausbau Genehmigung

Du planst den Kellerausbau, fragst dich aber: Muss ich vorher zum Bauamt? Oder kann ich einfach loslegen?

Die Antwort hängt von einer einzigen Frage ab: Was soll aus dem Keller werden?

Wer einen Hobbyraum einrichtet, braucht in der Regel gar nichts zu beantragen. Wer eine Einliegerwohnung schaffen will, braucht immer eine Genehmigung — und wer das ignoriert, riskiert im Worst Case einen Rückbau auf eigene Kosten. Ein Fall aus Nordrhein-Westfalen zeigt, wie schnell das teuer wird: Ein Eigentümer musste über 18.000 Euro zahlen, weil die Fenster seiner fertig ausgebauten Kellerwohnung die vorgeschriebene Mindestgröße nicht erfüllten.

Das lässt sich vermeiden. Hier ist, was du wissen musst.

Brauche ich eine Baugenehmigung für den Kellerausbau?

Für einen Kellerausbau als Hobbyraum, Büro oder Werkstatt zur Eigennutzung ist in der Regel keine Baugenehmigung erforderlich. Eine Baugenehmigung wird dann Pflicht, wenn eine Nutzungsänderung stattfindet — also wenn der Keller zu offiziellem Wohnraum, einer Einliegerwohnung oder Gewerberaum umgebaut wird. Die Grenze liegt nicht bei den Baumaßnahmen selbst, sondern bei der geplanten Nutzung.

NutzungBaugenehmigungNutzungsänderungBemerkung
Hobbyraum, WerkstattNeinNeinAuch bei Dämmung/Elektrik
Büro, Homeoffice (Eigennutzung)Meist neinNeinBundesland prüfen
Spielzimmer, GästezimmerMeist neinNeinKein Dauerwohnraum
Wohnraum zur EigennutzungJaJaLandesbauordnung beachten
Einliegerwohnung zur VermietungJa, immerJaArchitekt erforderlich
GewerbenutzungJa, immerJaBebauungsplan prüfen

Diese Tabelle ist eine Orientierung — nicht jede Landesbauordnung ist identisch. Bayern und Hessen verlangen beispielsweise eine Mindestraumhöhe von 2,40 Meter statt der in anderen Bundesländern üblichen 2,30 Meter. Dazu gleich mehr.

Wann ist der Kellerausbau genehmigungsfrei?

Genehmigungsfrei heißt: Du kannst einfach anfangen — ohne Bauantrag, ohne Wartezeit.

Das gilt, wenn du deinen Keller ausschließlich selbst nutzt und keine baulichen Eingriffe vorgenommen werden, die als Nutzungsänderung gelten. Typische Maßnahmen, die keine Genehmigung brauchen:

  • Wände streichen, verkleiden, dämmen
  • Boden erneuern oder Estrich verlegen
  • Elektrik nachrüsten oder Beleuchtung einbauen
  • Heizung anschließen
  • Nicht-tragende Wände einziehen oder entfernen
  • Einen Hobbyraum, eine Werkstatt oder ein Büro zur Eigennutzung einrichten

Der entscheidende Punkt: Die Nutzungsart bleibt Nicht-Wohnraum. Dein Keller ist weiterhin ein Nebenraum des Hauses, auch wenn er schöner und funktionaler wird. Das Bauamt interessiert sich dafür nicht.

Was aber trotzdem beachtet werden sollte, auch ohne Genehmigungspflicht: Wenn du tragende Wände entfernst, brauchst du immer einen Statiker — das ist keine Frage des Baurechts, sondern der Standsicherheit des Hauses.

Wann brauche ich definitiv eine Genehmigung?

Sobald du den Keller zu offiziellem Wohnraum machen willst, wird es ernst.

Wohnraumerweiterung (Eigennutzung): Du willst den Keller als Schlafzimmer, Wohnzimmer oder dauerhaften Aufenthaltsraum für dich selbst nutzen. Das gilt baurechtlich als Nutzungsänderung. Du brauchst eine Baugenehmigung, und die Räume müssen alle Anforderungen der Landesbauordnung erfüllen.

Einliegerwohnung zur Vermietung: Das ist die härteste Kategorie. Eine Einliegerwohnung ist eine abgeschlossene, eigenständige Wohneinheit mit Küche, Bad, eigenem Eingang und eigenen Versorgungsanschlüssen. Ohne Baugenehmigung geht hier gar nichts. Der Bauantrag kann außerdem nur ein bauvorlagenberechtigter Architekt einreichen — du kannst das nicht selbst tun.

Gewerbenutzung: Soll der Keller als Büro mit Kundenverkehr, als Atelier oder als andere Gewerbefläche genutzt werden, gilt das als Nutzungsänderung — mit eigenen Anforderungen an Brandschutz, Stellplätze und Erschließung.

Wärmepumpe mit Erdbohrung: Auch technisch unscheinbare Maßnahmen können genehmigungspflichtig sein. Eine Grundwasserbohrung für eine Wärmepumpe braucht eine Genehmigung nach Wasserrecht — das ist kein Baurecht, aber trotzdem eine Behördensache.

Was sind die Anforderungen für genehmigungspflichtigen Wohnraum?

Wenn der Keller offiziell Wohnraum werden soll, muss er bestimmte Mindeststandards erfüllen — sonst bekommt er keine Genehmigung, egal wie schön er ausgebaut ist.

Mindesthöhe

Die lichte Raumhöhe ist das häufigste K.O.-Kriterium. Hier die Regelungen nach Bundesland:

BundeslandMindesthöhe Wohnraum
Bayern2,40 m
Hessen2,40 m
Baden-Württemberg2,40 m
Berlin2,50 m
NRW2,30 m
Hamburg2,30 m
Die meisten anderen2,30 m

Viele Altbaukeller liegen bei 2,10 bis 2,20 Meter. Das reicht für einen Hobbyraum, aber nicht für genehmigten Wohnraum. Lösung: den Boden absenken — was machbar, aber teuer ist (mehr dazu im Artikel über Kellerausbau Kosten).

Tageslicht und Fensterfläche

Wohnräume brauchen Tageslicht. Die Fensterfläche muss mindestens 10% der Bodenfläche des Raums betragen. Für einen 20-m²-Raum also mindestens 2 m² Fensterglas. Das ist der Grund, warum viele Kellerwohnungen Lichtschächte brauchen — oder warum ein tief liegender Keller ohne ausreichende Fenster grundsätzlich kein Wohnraum werden kann.

Belüftung

Ohne ausreichende Lüftung keine Genehmigung. Bei fensterlosen Räumen oder Räumen, deren Fenster sich nicht öffnen lassen, ist eine kontrollierte Wohnraumlüftung (KWL) Pflicht. Kostenpunkt: 2.000–6.000 Euro für eine einfache Anlage.

Brandschutz und Fluchtwege

Wer eine Einliegerwohnung schafft, muss mindestens zwei Rettungswege sicherstellen. Türen zu angrenzenden Räumen müssen feuerhemmend sein. Für selbstgenutzte Wohnräume im eigenen Haus (mit maximal zwei Wohneinheiten) sind die Anforderungen deutlich geringer.

Energetische Anforderungen

Das Gebäudeenergiegesetz (GEG) gilt auch für den Keller. Kellerwände grenzen direkt an Erdreich — ohne ausreichende Dämmung erfüllen sie die energetischen Mindeststandards nicht. Das ist kein optionales Extra, sondern eine Genehmigungsvoraussetzung.

Die Geschossflächenzahl (GFZ) — das übersehene Hindernis

Fast niemand denkt daran, aber die GFZ ist ein häufiger Ablehnungsgrund für Kellerausbau-Genehmigungen.

Die Geschossflächenzahl ist eine Kennzahl im Bebauungsplan, die regelt, wie viel Geschossfläche auf einem Grundstück insgesamt zulässig ist. Eine GFZ von 0,5 auf einem 500-m²-Grundstück bedeutet: maximal 250 m² Geschossfläche im gesamten Gebäude.

Wenn dein Haus diese Grenze bereits ausschöpft und du jetzt den Keller als offiziellen Wohnraum zählen lässt — womit er zur Geschossfläche hinzukommt — wird die GFZ überschritten. Das Ergebnis: Genehmigungsablehnung, egal wie gut die Planung sonst ist.

Prüf das, bevor du einen Architekten beauftragst: Bauamt anrufen oder den Bebauungsplan für dein Grundstück einsehen. Das geht in vielen Städten online.

Was passiert, wenn du ohne Genehmigung baust?

Kurz gesagt: Es kann richtig teuer werden.

Das Bauamt kann jederzeit eine Kontrolle durchführen — ausgelöst durch Nachbarschaftsbeschwerden, einen Mieterwechsel, einen Versicherungsschaden oder Zufallskontrollen. Was dann passiert:

  1. Nutzungsuntersagung: Das Bauamt verbietet die weitere Nutzung des Kellerraums als Wohnraum. Mieter müssen in dem Fall ausziehen — und können Schadensersatz fordern.
  2. Rückbauanordnung: Im schlimmsten Fall musst du den Keller wieder in den ursprünglichen Zustand bringen. Bei einer fertig ausgebauten 50-m²-Wohnung kann das 30.000 Euro oder mehr kosten. Du bekommst das Geld nicht zurück.
  3. Bußgeld: Schwarzbauten werden als Ordnungswidrigkeit behandelt. Die Höhe des Bußgelds variiert nach Bundesland und Schwere des Verstoßes.
  4. Versicherungsprobleme: Wer seinen Wohngebäudeversicherer nicht über die Nutzungsänderung informiert, kann im Schadensfall auf dem Schaden sitzenbleiben. Die Versicherung kann die Leistung verweigern.
  5. Wertminderung bei Verkauf: Ein illegal ausgebauter Keller mindert den Immobilienwert, weil der Käufer das Risiko übernimmt — inklusive möglichem Rückbau.

Fazit: Wer eine Einliegerwohnung ohne Genehmigung betreibt, spart vielleicht ein paar Monate Wartezeit. Riskiert aber den vollständigen Verlust der Investition.

Wie läuft die Baugenehmigung für den Kellerausbau ab?

Wenn du eine Genehmigung brauchst, hier der Ablauf:

Schritt 1: Bebauungsplan prüfen. Beim Bauamt oder online. Geschossflächenzahl und Grundflächenzahl prüfen, Nutzungsart im Plangebiet klären.

Schritt 2: Architekt beauftragen. Bauanträge müssen von einem bauvorlagenberechtigten Architekten oder Ingenieur eingereicht werden. Kosten: 1.500–4.000 Euro je nach Aufwand.

Schritt 3: Unterlagen zusammenstellen. Dazu gehören Grundrisse, Schnitte, Ansichten, Statiknachweis, Brandschutznachweis, Energieausweis-Berechnung und Angaben zur Nutzung.

Schritt 4: Bauantrag einreichen. Beim zuständigen Bauamt der Gemeinde. Bearbeitungszeit: 4–12 Wochen in kleineren Städten, bis zu 6 Monate in Metropolen wie München oder Berlin.

Schritt 5: Genehmigung erhalten, dann bauen. Nicht vorher. Auch nicht auf eigenes Risiko. Die Genehmigung ist die Grundlage für alles Weitere — ohne sie gibt es keine Abnahme und keinen rechtlichen Wohnraum.

Schritt 6: Bauabnahme. Nach Fertigstellung nimmt das Bauamt den Wohnraum ab und bestätigt, dass alles den genehmigten Plänen entspricht.

Kellerausbau genehmigen lassen: Lohnt sich das wirklich?

Ja. Und zwar aus einem einfachen Grund: Ein genehmigter Wohnkeller ist bares Geld wert.

Ein legal ausgebauter Keller kann den Immobilienwert um bis zu 20% steigern, weil er offiziell zur Wohnfläche zählt. Bei einer Immobilie im Wert von 500.000 Euro sind das bis zu 100.000 Euro Wertzuwachs. Die Kosten für Architekt und Genehmigungsverfahren liegen bei 3.000–6.000 Euro — das ist der günstigste Hebel auf den Immobilienwert, den du dir vorstellen kannst.

Dazu kommt: Wer eine genehmigte Einliegerwohnung vermietet, kann in vielen deutschen Städten zwischen 600 und 1.200 Euro Kaltmiete erzielen. Bei 50.000 Euro Ausbaukosten amortisiert sich das in 4–7 Jahren.

Den Kellerausbau schwarz zu machen spart die Wartezeit. Verliert aber die Wertsteigerung, das Vermietungsrecht und im Zweifelsfall die gesamte Investition.

FAQ: Häufige Fragen zur Kellerausbau-Genehmigung

Kann ich den Kellerausbau nachträglich genehmigen lassen?

Ja, das ist möglich — aber nicht garantiert. Wenn alle baurechtlichen Anforderungen erfüllt sind, kann ein Architekt einen nachträglichen Bauantrag stellen. Sind die Anforderungen nicht erfüllt (zu niedrige Decke, zu kleine Fenster), wird die Genehmigung verweigert und ein Rückbau angeordnet.

Brauche ich einen Architekten für den Kellerausbau?

Für den Bauantrag: ja, zwingend. Für den genehmigungsfreien Ausbau (Hobbyraum etc.): nein. Für komplexere Maßnahmen wie Bodensenkung, Feuchteschutz oder statische Eingriffe ist ein Fachmann aber auch ohne Genehmigungspflicht sinnvoll.

Was kostet die Baugenehmigung für einen Kellerausbau?

Zwei Kostenpositionen: Architektenhonorar (1.500–4.000 Euro für Planungsleistungen und Bauantrag) plus Verwaltungsgebühr des Bauamts (meist 0,5–1% der Bausumme, mindestens 50–200 Euro). Insgesamt: 2.000–5.000 Euro.

Gilt der Keller nach dem Ausbau als Wohnfläche?

Nur wenn er genehmigt ist. Ein nicht genehmigter Ausbau zählt nicht zur offiziellen Wohnfläche — auch wenn du ihn bewohnst. Genehmigt wird Wohnraum erst, wenn alle Anforderungen (Höhe, Licht, Lüftung, Energetik) nachgewiesen sind.

Muss ich die WEG-Eigentümerversammlung fragen?

Ja, wenn das Haus mehrere Eigentümer hat. In einer WEG darf kein einzelner Eigentümer seinen Keller ohne Beschluss der Eigentümerversammlung als Wohnraum vermieten. Auch der genehmigungsfreie Ausbau kann von der Hausordnung oder Teilungserklärung eingeschränkt werden.

Wie lange dauert die Baugenehmigung für einen Kellerausbau?

Im Durchschnitt 6–16 Wochen. In Städten mit überlasteten Bauämtern (München, Frankfurt, Hamburg) können es 4–6 Monate sein. Plane das in deinen Zeitplan ein, bevor du Handwerker buchst.

Darf ich den Keller als Schlafzimmer nutzen ohne Genehmigung?

Für den eigenen Gebrauch — technisch ja, solange keine Mietnutzung stattfindet und du die Räume nicht als offiziellen Wohnraum deklarierst. Aber: Ohne Genehmigung kannst du sie nicht zur Wohnfläche zählen, nicht vermieten und nicht bei einem Verkauf als Wohnraum ausweisen.

Schalungssteine verputzen – Anleitung, Putzwahl und häufige Fehler

Schalungssteine sind Hohlsteine aus Beton oder Polystyrol, die nach dem Befüllen mit Beton eine tragende Massivwand bilden. Sie kommen häufig bei Gartenmauern, Stützmauern und Poolumrandungen zum Einsatz. Damit der Putz hält, brauchst du zwingend eine Haftbrücke und in aller Regel Armierungsgewebe: Beton ist glatt und nimmt kaum Wasser auf. Normaler Putz ohne Vorbehandlung hält darauf nicht dauerhaft, egal welche Marke du wählst.

Putzaufbau auf Schalungssteinen Schichtenfolge von innen (Betonkern) nach außen (Oberputz) Innen Außen Beton (Kern) tragend, schwindet beim Aushärten Haftbrücke Betonkontakt / Spritzbewurf Armierungsmörtel + eingebettetes Gewebe ca. 3–4 mm Unterputz ca. 10 mm Oberputz Reibe- / Scheiben- / Filzputz ca. 5–10 mm Gesamtdicke außen: 15–20 mm VDPM-Leitlinien: an Einzelstellen bis zu 5 mm Unterschreitung zulässig profirechner.de

Kurz zusammengefasst

  • Mindestens 4 Wochen nach dem Verfüllen warten – wer früher verputzt, riskiert Schwindrisse durch die ganze Fläche
  • Außen: Kalk-Zement-Putz P II/III mit Haftbrücke und Armierungsgewebe, Gesamtdicke 15–20 mm
  • Zementmörtel ist alkalisch, trockenes Anrühren erzeugt quarzhaltigen Staub – Handschuhe, Schutzbrille und Staubmaske gehören zur Grundausstattung, nicht zur Kür
  • Wände über etwa 6 m Länge brauchen Dehnungsfugen im Putzaufbau, sonst reißt die Fläche mittig
  • Materialkosten DIY: 8–18 €/m² je nach Zone, Handwerker: 30–70 €/m²

Warum Schalungssteine einen speziellen Putzaufbau brauchen

Wenn du Schalungssteine mit Beton verfüllst, schwindet der Betonkern beim Aushärten. Dieser Vorgang erzeugt Spannungen an den Übergängen zwischen Schalungsstein und Betonkern. Ohne Armierungsgewebe entstehen daraus Schwindrisse, feine Risse, die sich entlang der Steinreihen durch den Putz ziehen und nach dem ersten Winter oft deutlich sichtbar werden.

Das zweite Problem ist das ungleichmäßige Saugverhalten. Der Schalungsstein selbst saugt anders als der Betonkern dahinter. Putz, der ohne Haftbrücke aufgetragen wird, trocknet an diesen Übergängen ungleichmäßig. Das Ergebnis: Der Putz löst sich in Schollen ab, beginnend an den Fugenlinien. Im Außenbereich beschleunigt jeder Frostgang diesen Prozess. Wer die Ursachen kennt, versteht, warum das Verputzen von Schalungssteinen mehr Vorbereitung erfordert als das Verputzen einer normalen Ziegelwand.

Show Image

Welcher Putz für Schalungssteine außen?

Für Schalungssteine außen eignet sich Kalk-Zement-Putz der Putzgruppe P II oder P III am besten. Er ist frostbeständig, wasserabweisend und haftet nach richtiger Vorbehandlung zuverlässig auf Beton. Gipsputz ist im Außenbereich ungeeignet, weil er Feuchtigkeit aufnimmt und bei Frost abbröckelt. Für stark beanspruchte Lagen bietet Silikonharzputz als Oberputz zusätzlichen Schutz, weil er diffusionsoffen und stark wasserabweisend ist.

Für die Gesamtdicke von 15 bis 20 mm gibt es einen konkreten Richtwert: Nach den Leitlinien für das Verputzen von Mauerwerk und Beton des VDPM (Verband für Dämmsysteme, Putz und Mörtel) darf die mittlere Putzdicke an einzelnen Stellen um bis zu 5 mm unterschritten werden. Plane deshalb eher am oberen Ende der Spanne, statt 15 mm als festen Zielwert zu behandeln – sonst rutschst du an dünneren Stellen unter das technisch zulässige Minimum.

Für die untersten 30 cm, also den spritzwassergefährdeten Sockelbereich und erdberührte Zonen, schreibt die Praxis Sockelputz vor. Produkte wie der SAKRET Sockelputz oder vergleichbare Systeme von Baumit sind speziell für diese Belastung formuliert. Verarbeitungshinweise und technische Merkblätter findest du direkt bei SAKRET.de.

PutzartInnen / AußenVorteilHinweis
Kalk-Zement-Putz P II/IIIAußen ✓ Innen ✓Frostbeständig, wasserabweisendStandard für Schalungssteine außen
GipsputzNur InnenLeicht zu verarbeiten, glatte OberflächeNie im Außenbereich verwenden
KalkputzNur InnenFeuchtigkeitsregulierend, schimmelresistentKein Erdkontakt
SilikonharzputzAußen ✓Stark wasserabweisend, diffusionsoffenAls Oberputz auf Unterputz-Schicht
LeichtputzAußen ✓ Innen ✓Dämmend, leichter zu verarbeitenAlternative zu Kalk-Zement
SockelputzAußen (untere Zone)Spritzwasserbeständig, erdberührt OKPflicht in den untersten 30 cm

Schalungssteine innen verputzen – was gilt hier?

Im Innenbereich hast du mehr Spielraum. Gipsputz ergibt eine glatte Oberfläche und lässt sich leicht verarbeiten. Er ist aber nur dann sinnvoll, wenn kein Feuchtigkeitseintrag von außen oder aus dem Erdreich droht. Für Kellerräume oder Wände, die an erdberührte Bereiche grenzen, gilt dasselbe wie außen: Kalk-Zement-Putz mit Haftbrücke. Die Gesamtschichtdicke kann innen geringer ausfallen: 10 bis 15 mm reichen aus, aufgetragen in einer oder zwei Lagen je nach Wandzustand.

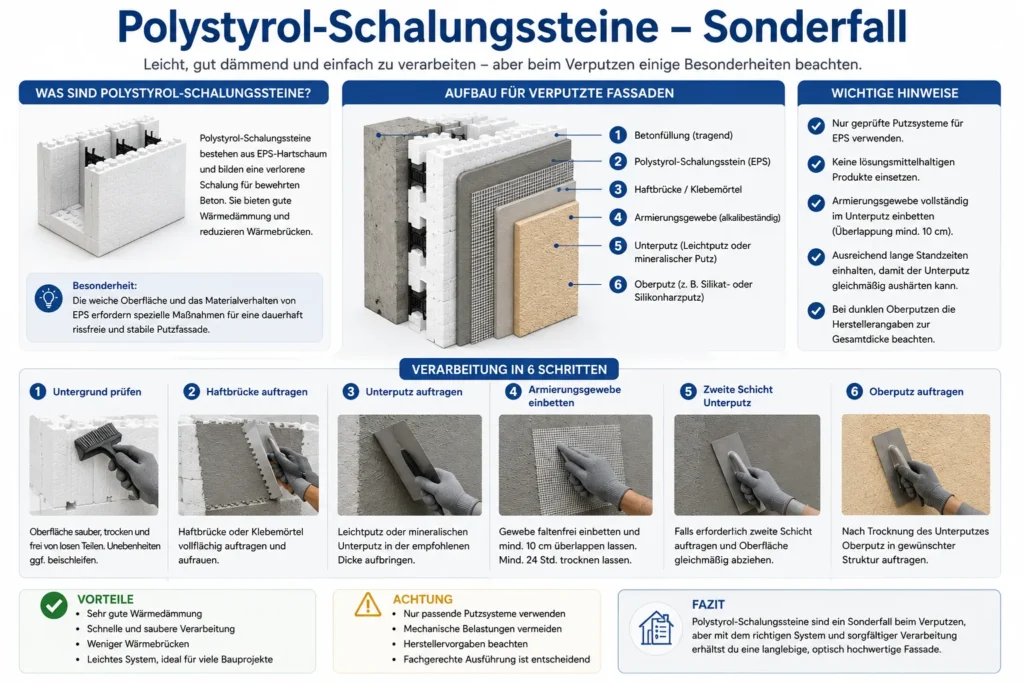

Polystyrol-Schalungssteine – Sonderfall

Polystyrol-Schalungssteine – Sonderfall

Polystyrol-Schalungssteine, auch Thermomauer-Systeme genannt, funktionieren nach demselben Prinzip. Der Polystyrol-Kern selbst schwindet kaum, aber der eingefüllte Beton schwindet genauso wie bei Betonschalungssteinen. Die 4-Wochen-Wartefrist gilt also auch hier, bei einigen Produkten sogar länger. Prüfe außerdem, welche Putzsysteme der Hersteller für Polystyroluntergrund freigibt: Das steht auf der Produktverpackung oder im technischen Merkblatt.

Material, Werkzeug und Sicherheitsausrüstung

Bevor du anfängst, leg dir alles bereit. Nichts unterbricht eine Putzfläche so ungünstig wie eine Mörtelcharge, die mitten im Antrocknen liegen bleibt, weil das Armierungsgewebe noch im Baumarkt liegt.

Material

  • Betonkontakt oder Spritzbewurf-Mörtel als Haftbrücke
  • Armierungsmörtel
  • Alkalibeständiges Armierungsgewebe, ca. 145 g/m², Maschenweite 4 × 4 mm
  • Kalk-Zement-Unterputz P II/III
  • Oberputz nach gewünschter Struktur: Silikonharz-, Reibe- oder Scheibenputz
  • Sockelputz für die untersten 30 cm
  • Eckschienen mit Gewebeansatz für Kanten und Fensterlaibungen
  • Dehnungsfugenprofile, sobald die Wand länger als 6 m wird

Werkzeug

  • Drahtbürste oder Hochdruckreiniger für den Untergrund
  • Rührquirl mit Bohrmaschine oder Mörtelmischer
  • Maurerkelle für den Spritzbewurf
  • Spachtel oder Glättkelle für den Armierungsmörtel
  • Reibebrett bzw. Kartätsche für Unter- und Oberputz
  • Eckenkelle für Ecken und Laibungen
  • Wasserwaage
  • Abdeckvlies oder Folie als Witterungsschutz

Sicherheitsausrüstung – keine Option, sondern Pflicht

Zementmörtel wird mit Wasser zu Zementleim, einer starken Lauge. Haut- oder Augenkontakt kann zu Verätzungen führen, am häufigsten beim Knien im nassen Mörtel oder beim Spritzen während des Anrührens. Trage alkalibeständige, wasserdichte Handschuhe und eine dicht schließende Schutzbrille nach EN 166. Bei Hautkontakt sofort mit klarem Wasser spülen: Starke Verätzungen tun anfangs oft nicht weh, weil die Nervenenden bereits geschädigt sind, deshalb im Zweifel lieber einmal zu viel spülen und bei anhaltender Rötung einen Arzt aufsuchen.

Beim trockenen Anmischen und beim Abbürsten des Untergrunds entsteht außerdem quarzhaltiger Staub. Kristallines Siliciumdioxid aus Quarz ist nach der Technischen Regel für Gefahrstoffe TRGS 906 als krebserzeugend eingestuft. Die Regel richtet sich in erster Linie an den dauerhaften beruflichen Umgang, ist aber ein guter Grund, auch am Wochenende nicht ohne Maske zu mischen. Eine FFP2- oder P2-Staubmaske beim Anrühren und Bürsten reicht für gelegentliche Heimwerkerarbeit aus.

Schritt-für-Schritt: Schalungssteine verputzen

Schalungssteine verputzen in 4 Schritten:

  1. Untergrund reinigen – Wand abbürsten, Fugen schließen, 4 Wochen nach dem Befüllen warten
  2. Haftbrücke auftragen – Betonkontakt oder Spritzbewurf vollflächig einsetzen, trocknen lassen
  3. Armierungsgewebe einbetten – in Armierungsmörtel einbetten, Ecken diagonal verstärken
  4. Unterputz + Oberputz – je ca. 1 cm pro Schicht, gesamt 15–20 mm, nicht bei unter 5 °C oder über 30 °C

Schritt 1 – Untergrund reinigen und prüfen

Bürstest du die Wand mit einer Drahtbürste gründlich ab, entfernst du Schmutz, Ausblühungen und losen Mörtelreste. Bei größeren Flächen geht ein Hochdruckreiniger schneller. Offene Fugen zwischen den Schalungssteinen schließt du mit frischem Mörtel und wartest, bis dieser vollständig ausgehärtet ist.

Der wichtigste Schritt steht vor allem anderen: Warte mindestens 4 Wochen nach dem Verfüllen der Schalungssteine mit Beton. Der Betonkern schwindet beim Aushärten spürbar, und wer früher beginnt, riskiert Schwindrisse, die sich durch den gesamten Putzaufbau ziehen. Diese Risse lassen sich kaum dauerhaft reparieren. Geduld beim Warten spart teure Nacharbeit.

Schritt 2 – Haftbrücke auftragen

Eine Haftbrücke (auch Haftgrund genannt) ist eine Voranstrichschicht, die verhindert, dass der Putz auf dem glatten Betonuntergrund abplatzt. Ohne sie haftet selbst ein hochwertiger Kalkzementputz langfristig nicht.

Für Kalk-Zement-Putz-Systeme trägst du einen Spritzbewurf auf: Mische Zement und Sand im Verhältnis 1:3, verdünne die Masse auf eine spritzfähige Konsistenz und wirf sie mit einer Maurerkelle unregelmäßig gegen die Wand. Die Schicht soll rau und uneben bleiben, denn genau diese Rauigkeit gibt dem Unterputz Halt. Lass den Spritzbewurf mindestens 24 Stunden ansteifen, bevor du weiterarbeitest.

Für Gipsputz-Systeme im Innenbereich ist flüssiger Betonkontakt einfacher: Du streichst ihn mit der Rolle gleichmäßig auf die trockene Wand auf. Die Trocknungszeit liegt je nach Produkt bei 2 bis 4 Stunden – halte dich an die Herstellerangabe auf der Verpackung.

Schritt 3 – Armierungsgewebe einbetten

Das Armierungsgewebe, eingebettet in Armierungsmörtel, nimmt thermische und mechanische Spannungen auf und verhindert Haarrisse im fertigen Putz. Ziehe zunächst vollflächig Armierungsmörtel auf die Wand auf, ca. 3 bis 4 mm dick. Drücke dann das Gewebe in die noch frische Masse und überziehe es mit einer weiteren dünnen Lage Mörtel, sodass das Gewebe vollständig eingebettet und von der Oberfläche nicht sichtbar ist.

Besondere Sorgfalt erfordern Ecken und Fensterlaibungen: Lege dort zusätzliche diagonale Gewebestreifen von etwa 25 cm × 25 cm schräg über die Kante. Genau an diesen Punkten entstehen die meisten Risse, weil hier Spannungen aus zwei Richtungen zusammentreffen. Lass die Armierungsschicht mindestens 7 Tage aushärten, bevor du den Unterputz aufträgst – diese Standzeit für Armierungsputzlagen nennen die VDPM-Leitlinien für das Verputzen von Mauerwerk und Beton. Bei kühler oder feuchter Witterung verlängerst du sie entsprechend.

Schritt 4 – Unterputz und Oberputz auftragen

Den Unterputz trägst du ca. 10 mm dick auf und ziehst ihn mit dem Reibebrett oder der Kartätsche gleichmäßig ab. Als Faustregel gilt: 1 Tag Trocknungszeit pro Millimeter Putzdicke. Bei 10 mm Unterputz sind das mindestens 10 Tage. Bei kühlem oder feuchtem Wetter verlängerst du die Wartezeit entsprechend.

Danach folgt der Oberputz in der Struktur deiner Wahl: Reibeputz ergibt eine körnige Oberfläche, Scheibenputz einen glatteren Charakter, Filzputz die feinste Textur. Die Gesamtschichtdicke sollte außen 15 bis 20 mm betragen. Verputze nie bei Temperaturen unter 5 °C oder über 30 °C, und schütze frischen Putz vor direkter Sonneneinstrahlung, Wind und Regen, bis er vollständig durchgetrocknet ist.

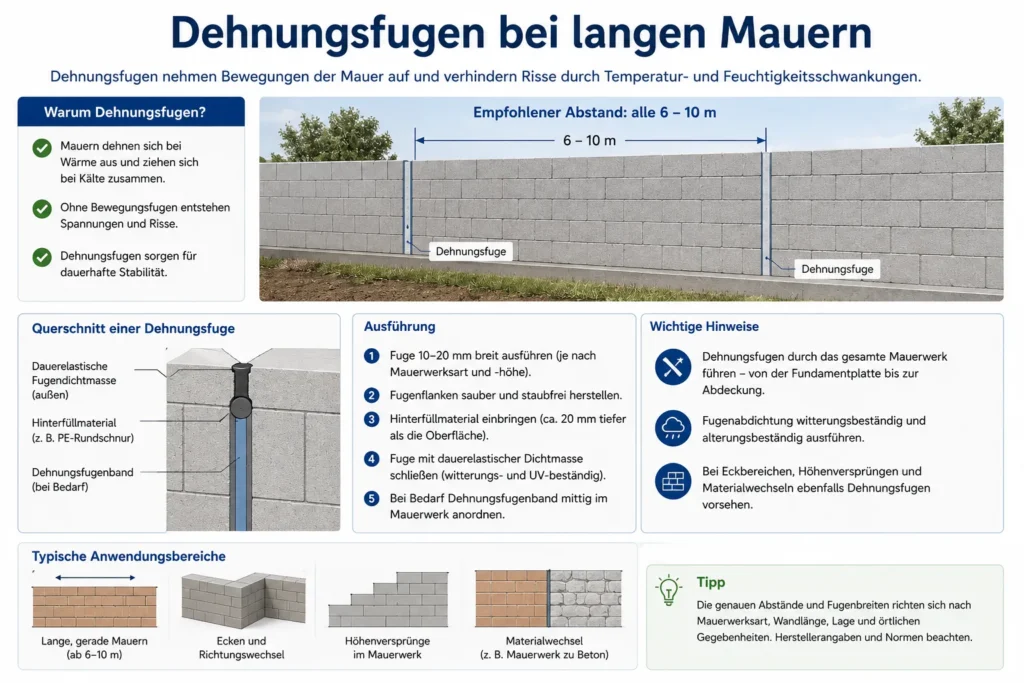

Dehnungsfugen bei langen Mauern

Dehnungsfugen bei langen Mauern

Ab einer Wandlänge von etwa 6 Metern reicht Armierungsgewebe allein nicht mehr aus. Putz und der dahinterliegende Betonkern dehnen sich bei Temperaturwechseln unterschiedlich stark aus. Ohne eine bewusst eingeplante Sollbruchstelle sucht sich diese Spannung ihren eigenen Weg – meist als diagonaler Riss mitten in der Fläche, unabhängig davon, wie sauber das Gewebe verlegt wurde.

Setze bei langen Mauern alle 5 bis 6 Meter eine Dehnungsfuge: ein Fugenprofil, das durch den gesamten Putzaufbau bis auf den Untergrund reicht und anschließend mit einer dauerelastischen Fugenmasse verschlossen wird. Eine Fuge gehört außerdem an jeden Übergang zwischen unterschiedlichen Baustoffen, etwa dort, wo eine Schalungssteinmauer an einen bestehenden Ziegelbau anschließt.

Trocknungszeiten und Temperaturen – was du beachten musst

Die 4-Wochen-Wartefrist nach dem Verfüllen ist das Fundament für alles Weitere. Für den Putzaufbau selbst gilt der VDPM-Richtwert: 1 Tag Trocknungszeit pro Millimeter Putzdicke, bei der Armierungsschicht zusätzlich mindestens 7 Tage Standzeit vor dem Oberputz. Bei 10 mm Unterputz wartest du also mindestens 10 Tage, bevor der Oberputz folgt.

Verarbeite Putz nur zwischen 5 °C und 30 °C. Unter 5 °C friert das Anmachwasser, der Putz bindet nicht vollständig ab und verliert dauerhaft Festigkeit. Über 30 °C trocknet die Oberfläche zu schnell aus, bevor der Kern durchgetrocknet ist. Schwindrisse sind die sichere Folge. Wenn du im Hochsommer arbeitest, legst du die Putzarbeiten am besten auf den frühen Morgen. Frischen Putz deckst du bei starker Sonne mit Vlies oder Folie ab und hältst ihn bei Trockenheit leicht feucht, damit er gleichmäßig durchtrocknet.

Häufige Fehler beim Verputzen von Schalungssteinen

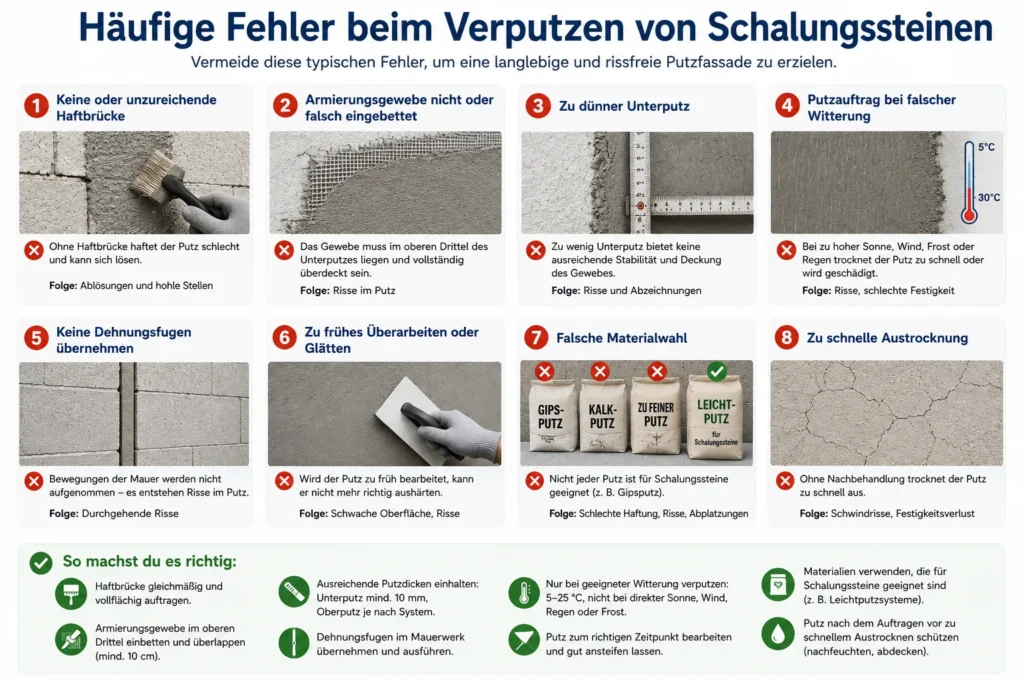

Häufige Fehler beim Verputzen von Schalungssteinen
  1. Keine Haftbrücke – Auf glattem Beton ohne Betonkontakt oder Spritzbewurf platzt Putz nach wenigen Monaten ab, oft in großen Schollen. Das lässt sich nicht nachträglich beheben, ohne den alten Putz vollständig abzustemmen.
  2. Gipsputz außen – Gipsputz zieht Feuchtigkeit auf und verliert im Außenbereich durch Frost seine Haftung. Verwende Gipsputz ausschließlich innen und nur ohne Feuchtigkeitseintrag.
  3. Zu früh verputzen – Wer vor Ablauf von 4 Wochen beginnt, bekommt Schwindrisse durch die gesamte Putzfläche. Diese Risse lassen sich kaum dauerhaft reparieren.
  4. Kein Armierungsgewebe – Ohne Gewebe reißt der Putz an den Übergängen zwischen Stein und Betonkern. Das Gewebe kostet wenig und verhindert den häufigsten Schadensmechanismus zuverlässig.
  5. Falsche Temperaturen – Unter 5 °C oder über 30 °C verliert der Putz Haftung und Festigkeit. Auch ein Frosttag kurz nach dem Verputzen kann ausreichen, um die Schicht zu beschädigen.
  6. Mauerkrone vergessen – Die Oberkante der Mauer muss mit Bitumenbahn abgedichtet und mit Blechabdeckung oder Abdecksteinen geschützt werden. Ohne Schutz läuft Wasser in den Betonkern, friert und sprengt den Putz von innen.
  7. Kein Sockelputz unten – Die untersten 30 cm der Mauer brauchen spritzwasserfesten Sockelputz. Bei Erdkontakt kommt außerdem Dichtungsschlämme und eine Noppenbahn dazu, bevor du verfüllst.
  8. Keine Dehnungsfugen bei langen Mauern – Ab etwa 6 Metern Wandlänge entstehen ohne Fugen diagonale Risse mitten in der Fläche, selbst wenn die Armierung korrekt sitzt. Plane Fugenprofile von Anfang an ein, nicht als Reparatur danach.

Was kostet das Verputzen von Schalungssteinen?

Die Materialkosten für den DIY-Putzaufbau liegen bei rund 8 bis 12 Euro pro Quadratmeter. Darin enthalten sind Kalk-Zement-Putz, Haftbrücke, Armierungsgewebe und Armierungsmörtel. Werkzeug und dein Zeitaufwand kommen hinzu.

PostenDIY (nur Material)Handwerker (inkl. Lohn)
Außenputz (Kalk-Zement)8–12 €/m²30–55 €/m²
Sockelputz (untere Zone)12–18 €/m²40–70 €/m²
Gerüst (Mauern über 1,50 m)nach Aufwandnach Aufwand

Wer einen Handwerker beauftragt, zahlt für Außenputz je nach Region und Wandzustand 30 bis 55 Euro pro Quadratmeter. Die Gesamtkosten hängen stark von der Wandfläche, der Zugänglichkeit und dem Vorbereitungsaufwand ab. Was genau auf dein Projekt zutrifft, zeigt der Verputzen-Kosten-Rechner auf profirechner.de.

Häufig gestellte Fragen (FAQ)

Brauche ich Armierungsgewebe beim Verputzen von Schalungssteinen?

Gesetzlich vorgeschrieben ist es für eine Gartenmauer nicht, aber es ist dringend empfohlen. An den Übergängen zwischen Schalungsstein und Betonkern entstehen thermische Spannungen, die ohne Armierung zu Haarrissen im Putz führen. Das Gewebe kostet wenig und verhindert den häufigsten Schadensmechanismus.

Kann ich Schalungssteine ohne Grundierung verputzen?

Nein. Beton ist sehr glatt und nimmt kaum Wasser auf – normaler Putz haftet ohne Haftbrücke nicht dauerhaft. Ohne Betonkontakt oder Spritzbewurf platzt der Putz früher oder später ab, oft schon nach dem ersten Winter.

Wie dick muss der Putz auf Schalungssteinen sein?

Im Außenbereich sollte der Gesamtaufbau aus Unterputz und Oberputz 15 bis 20 mm betragen, aufgetragen in zwei Schichten. Im Innenbereich reichen 10 bis 15 mm. Pro Schicht maximal 15 mm, dickere Einzellagen trocknen ungleichmäßig und reißen. Nach den VDPM-Leitlinien darf die mittlere Dicke an einzelnen Stellen um bis zu 5 mm unterschritten werden – ein Grund mehr, eher am oberen Ende der Spanne zu planen.

Wie lange nach dem Befüllen warten, bevor man Schalungssteine verputzt?

Mindestens 4 Wochen. Der Betonkern schwindet beim Aushärten erheblich. Wer vorher verputzt, riskiert Schwindrisse, die sich entlang der Steinreihen durch den Putz ziehen. Bei Polystyrol-Schalungssteinen gilt dieselbe Frist, teils auch länger.

Kann ich eine Putzmaschine zum Verputzen von Schalungssteinen verwenden?

Ja, bei Flächen über 10 m² ist eine Putzmaschine effizient. Verwende Maschinenputz (auf der Verpackung angegeben). Grundierung und Putzprofile musst du weiterhin von Hand ausführen.

Ist Zementstaub beim Verputzen gefährlich?

Trockener Zement- und Mörtelstaub enthält je nach Zuschlagstoff kristallines Siliciumdioxid (Quarz), das nach TRGS 906 als krebserzeugend eingestuft ist – relevant vor allem bei häufigem, ungeschütztem Kontakt. Beim gelegentlichen Anrühren und Abbürsten reicht eine FFP2- oder P2-Staubmaske als Schutz. Angerührter, feuchter Mörtel ist zusätzlich alkalisch und kann Haut und Augen reizen oder verätzen, deshalb gehören Handschuhe und eine Schutzbrille nach EN 166 immer dazu.

Haus verputzen Kosten 2026: Preise, Beispiele & Förderung

Haus verputzen Kosten 2026

Reiner Außenputz ohne Dämmung kostet 2026 zwischen 25 und 50 € pro Quadratmeter. Kommt ein neues Wärmedämmverbundsystem (WDVS) dazu, liegst du bei 150 bis 300 €/m². Für ein Einfamilienhaus mit 150 m² Fassadenfläche macht das 3.750–7.500 € für reinen Putz oder 22.500–45.000 € für Putz plus Dämmung — die Spanne ist so groß, weil sie zwei komplett unterschiedliche Bauvorhaben abdeckt, nicht weil “es drauf ankommt”.

Der Punkt, an dem die meisten Kalkulationen kippen, ist nicht der Putz selbst. Es ist die Frage, ob deine Sanierung automatisch eine Dämmpflicht auslöst — und ob du die Förderung dafür noch nach den alten oder den seit dem 21. Juli 2026 geltenden Regeln durchrechnest.

LeistungPreis pro m²Für 150 m² Fassade
Innenwand verputzen (Renovierung)15–35 €
Riss ausbessern (< 10 % der Fläche)20–35 €
Außenputz komplett erneuern, ohne Dämmung25–50 €3.750–7.500 €
Außenputz auf Klinker/Sichtmauerwerkab 80 €ab 12.000 €
Außenputz + neues WDVS (mit Dämmung)150–300 €22.500–45.000 €

Preise inkl. Lohn und Standardmaterial, ohne MwSt. {{VERIFY: regionale Abweichungen bis ±30 %}}. Für dein konkretes Projekt rechnet unser Verputzen-Kostenrechner mit Fläche, Putzart und Region.

Was kostet Verputzen wirklich – und warum schwankt der Preis so stark?

Drei Faktoren erklären fast die gesamte Preisspanne: wie viel vom Altputz runter muss, ob eine Dämmung mitgemacht wird, und wo in Deutschland du wohnst.

Regionale Lohnkosten. Laut Preisatlas Handwerk 2026 liegen die Stundensätze in Bayern, Baden-Württemberg und Hamburg 15–30 % über dem ostdeutschen Niveau, in Ballungsräumen wie München oder Frankfurt zusätzlich 15–25 % über dem Umland.{{VERIFY: exakte Prozentsätze je nach Quelle 15–30 %, gerundet übernommen}} Auf einen 150-m²-Auftrag mit 50 €/m² macht ein 20-%-Aufschlag rund 1.500 € aus — kein Rundungsfehler, sondern ein Posten, den du beim Angebotsvergleich einplanen solltest.

Zustand des Untergrunds. Muss der Altputz komplett runter, addiert das 8–15 €/m² zur Grundkalkulation. Rissbildung, feuchte Stellen oder alte Farbschichten, die nicht mehr haften, treiben den Preis weiter.

Gerüst. Bei jeder Fassadenarbeit über Erdgeschosshöhe kommt ein Gerüst dazu — üblicherweise 8–12 €/m² Fassadenfläche für Auf- und Abbau, plus Standzeit. Wer Fassade, Dach und Fenster in einem Rutsch macht, teilt sich diese Kosten auf mehrere Gewerke.

Welche Putzart passt zu deinem Haus?

Welche Putzart passt zu deinem Haus?

Hier wird in vielen Ratgebern durcheinandergeworfen, was eigentlich zwei getrennte Fragen sind: Aus welchem Bindemittel besteht der Putz, und welche Oberflächenstruktur bekommt er am Ende? Ein Silikatputz kann glatt, gefilzt oder als Kratzputz aufgetragen werden — die Struktur sagt nichts über die Chemie darunter.

Putzart (Bindemittel)HaupteinsatzBesonderheitPreis ca./m²
KalkzementputzStandard-Unterputz innen & außenRobust, günstig, Basis für fast jeden Oberputz15–25 €
KalkputzAltbau, InnenräumeDiffusionsoffen, reguliert Raumfeuchte20–35 €
ZementputzSockel, Keller, SpritzwasserbereichSehr wasserfest, kaum diffusionsoffen18–28 €
SilikatputzFassade, v. a. auf WDVSHoher pH-Wert bremst Algen- und Pilzbefall30–45 €
SilikonharzputzFassadeWasserabweisend, elastisch, geringe Verschmutzung28–40 €
LehmputzInnenwändeÖkologisch, nicht witterungsbeständig — nur innen35–55 €
WärmedämmputzAusgleich von WärmebrückenKein Ersatz für WDVS bei echtem Dämmbedarf — siehe unten40–60 €

Wärmedämmputz ist kein WDVS-Ersatz. Das ist der teuerste Denkfehler, den ich in Angeboten sehe. Wärmedämmputz ist ein mineralischer Leichtputz mit Perlite- oder EPS-Zuschlägen, der ein paar Millimeter Dämmwirkung bringt — genug, um eine einzelne Wärmebrücke auszugleichen, aber nicht annähernd genug, um die GEG-Anforderungen an eine gedämmte Außenwand zu erfüllen. Wenn ein Angebot Wärmedämmputz als Alternative zu einem vollwertigen WDVS anbietet, um die Dämmpflicht “günstiger zu lösen”, frag konkret nach dem erreichten U-Wert. Meistens fehlt die Zahl im Angebot komplett.

Wann greift die Dämmpflicht – und wann nicht?

Sobald du mehr als 10 % der Außenwandfläche neu verputzt, greift §48 GEG in Verbindung mit Anlage 7: Die betroffene Wand muss dann die aktuellen energetischen Mindeststandards erfüllen (U-Wert ≤ 0,24 W/(m²K), bei BEG-Förderung sogar ≤ 0,20 W/(m²K)). Die 10-%-Grenze bezieht sich auf die gesamte Fassadenfläche, nicht auf einzelne Wandseiten.

Was viele Ratgeber nicht klar sagen: Diese Pflicht greift nur bei einer echten Erneuerung — also wenn der Altputz abgeschlagen und neu aufgebaut wird. Nach einer Einschätzung des OLG Naumburg, die in der Fachpresse breit diskutiert wurde, lösen reine Ausbesserungsarbeiten oder das Überarbeiten einer bestehenden Putzschicht ohne Entfernen des Altputzes keine Dämmpflicht aus — auch dann nicht, wenn die bearbeitete Fläche über 10 % liegt.{{VERIFY: Gerichtsentscheidung sekundär über Fachpresse (Haustec.de) bestätigt, keine eigene Prüfung des Originalurteils}} Das heißt in der Praxis: Riss verspachteln und neu streichen ist unkritisch. Altputz runter und neu aufbauen ab 10 % der Fläche ist es nicht.

Ausnahmen von der Dämmpflicht gibt es für denkmalgeschützte Gebäude, bei technisch unzumutbarer Dämmschichtdicke und für Eigennutzer, die ihr Ein- oder Zweifamilienhaus bereits seit vor Februar 2002 selbst bewohnen. Verstöße gegen das GEG können mit Bußgeldern bis 50.000 € geahndet werden — der Energieeffizienz-Experte, den du für die Förderung ohnehin brauchst, prüft das normalerweise mit.

Welcher Dämmstoff, wenn du dämmen musst?

DämmstoffLambda-Wert (W/mK)BrandschutzklasseBesonderheit
EPS (Polystyrol)0,030–0,038B1, braucht Brandriegel aus MineralwolleGünstigster Standard am Markt
Mineralwolle (Steinwolle)0,032–0,040A1/A2, nicht brennbarErste Wahl bei erhöhtem Brandschutzbedarf
Holzfaser0,038–0,050B2 (mit Zusätzen B1 möglich)Bester sommerlicher Wärmeschutz, nachwachsend
Kork0,040–0,050B2Sehr feuchte- und schimmelresistent, teuerste Variante

Für ein Einfamilienhaus mit maximal zwei Geschossen ist EPS aus Brandschutzsicht in aller Regel unproblematisch. Ab drei Geschossen oder bei erhöhten Anforderungen solltest du Mineralwolle einplanen — das treibt die Materialkosten, senkt aber das Nachbesserungsrisiko bei der Bauabnahme.

Streichen nicht vergessen – der Teil, den Kalkulationen oft auslassen

Ein neuer Putz ohne Anstrich ist selten das Endergebnis, das du willst — Silikatputz und Silikonharzputz brauchen zwar keinen zwingenden Deckanstrich, bekommen aber fast immer einen, sobald Farbwahl oder Egalisierung eine Rolle spielen. Rechne für den Fassadenanstrich zusätzlich 8–15 €/m² ein, wenn er nicht schon im Putzpreis steckt. Bei 150 m² sind das 1.200–2.250 € zusätzlich — ein Posten, den viele Angebote als “auf Anfrage” stehen lassen, statt ihn direkt mit einzupreisen.

Wann ist der beste Zeitpunkt fürs Verputzen?

Putz braucht für Verarbeitung und Abbindezeit eine Luft- und Untergrundtemperatur zwischen +5 °C und +30 °C, idealerweise 10–20 °C ohne nächtlichen Frost. Unter 5 °C verlangsamt sich die Hydratation, das Material bleibt zu lange feucht und Risse werden wahrscheinlicher. Über 30 °C verdunstet das Anmachwasser zu schnell, der Putz “brennt auf” und verliert Haftung.

Praktisch heißt das: Frühjahr und Herbst sind die verlässlichsten Fenster. Direkte Hochsommer-Mittagssonne verlangt Abschattung per Gerüstnetz, echte Wintermonate mit Frostgefahr sind für Außenputz ungeeignet, es sei denn, die Baustelle ist komplett eingehaust und beheizt — was bei einer normalen Fassadensanierung selten wirtschaftlich ist.

Zwei Rechenbeispiele

Zwei Rechenbeispiele

Beispiel 1 — Bestandshaus, 120 m² Fassade, Ausbesserung ohne Dämmpflicht-Auslöser. Risse auf rund 8 % der Fläche, kein kompletter Altputzabtrag, neuer Silikonharz-Deckanstrich. Rissverspachtelung und Grundierung: 120 m² × 22 €/m² = 2.640 €. Anstrich: 120 m² × 11 €/m² = 1.320 €. Gerüst: 120 m² × 10 €/m² = 1.200 €. Summe: rund 5.160 €, ohne Dämmpflicht, weil unter 10 % der Fläche neu verputzt wird.

Beispiel 2 — Sanierungsfall, 150 m² Fassade, kompletter Altputzabtrag über 10 %, WDVS-Pflicht. Altputz runter, Untergrundvorbereitung, Silikatputz auf 16 cm Mineralwollplatten: 150 m² × 190 €/m² = 28.500 €. Gerüst: 150 m² × 11 €/m² = 1.650 €. Summe brutto: rund 30.150 €. Mit BEG-Zuschuss (Details unten) von 15 % auf 30.000 € förderfähige Kosten: −4.500 €. Effektive Eigenleistung: rund 25.650 €.

Förderung 2026: Was sich am 21. Juli geändert hat

Hier lohnt sich Aktualität mehr als sonst — die BEG-Förderung für die Gebäudehülle wurde zum 21. Juli 2026 reformiert, und ein Teil der Ratgeber im Netz rechnet noch mit den alten Sätzen.

BEG-Einzelmaßnahmen (BAFA), Stand 21.07.2026: Die Grundförderung bleibt bei 15 % der förderfähigen Kosten, gedeckelt auf 30.000 € je Wohneinheit (also maximal 4.500 € Zuschuss). Mit individuellem Sanierungsfahrplan (iSFP) verdoppelt sich der Kostendeckel auf 60.000 € — aber der zusätzliche 5-%-Bonus wird seit der Reform nur noch auf den Kostenanteil oberhalb von 30.000 € berechnet, nicht mehr pauschal auf die gesamte Summe. Konkret: Bei 42.500 € förderfähigen Kosten bekommst du 15 % auf 42.500 € (6.375 €) plus 5 % auf die 12.500 €, die über der 30.000-€-Grenze liegen (625 €) — macht 7.000 € statt der 8.500 €, die vor dem 21. Juli möglich gewesen wären. Bei Beträgen unter 30.000 € entfällt der iSFP-Bonus komplett, du bekommst nur die 15 % Grundförderung.

KfW 261 (Wohngebäude-Kredit) ist die Alternative, wenn du nicht nur die Fassade, sondern das ganze Haus auf einen Effizienzhaus-Standard bringst. Kreditrahmen: bis 150.000 € je Wohneinheit, einheitlich seit der Reform. Tilgungszuschuss je nach erreichtem Effizienzhaus-Standard, gestaffelt bis maximal rund 25–40 % — der genaue Höchstsatz hängt von Zusatzklassen wie EE oder NH ab und wurde durch die Reform um rund 10 Prozentpunkte gesenkt. Der effektive Jahreszins bewegt sich Stand August 2026 grob zwischen 2 % und 3,5 % p. a., wird aber täglich angepasst — verlass dich hier nicht auf eine Zahl aus einem Artikel, sondern auf die aktuelle Konditionenübersicht auf kfw.de.

Reine Verputzarbeiten ohne Dämmung sind über die BEG generell nicht förderfähig — gefördert wird die Dämmmaßnahme, der Putz läuft nur als Teil des Gesamtsystems mit.

Bevor du unterschreibst: Was ins Angebot muss

Die teuersten Überraschungen entstehen selten beim Quadratmeterpreis selbst, sondern bei dem, was im Angebot fehlt. Diese Punkte sollten explizit aufgeführt sein, nicht nur pauschal mit “nach Aufwand” abgehakt:

  • Untergrundprüfung und -vorbereitung — Risse, Fehlstellen, Grundierung getrennt ausgewiesen
  • Gerüst — Aufbau, Abbau, Standzeit und was passiert, wenn sich die Bauzeit verlängert
  • Putzsystem — Hersteller, Schichtaufbau, Körnung, bei Dämmung: Dämmstoff und erreichter U-Wert
  • Sockel und Fensterlaibungen — häufigste Quelle für Nachträge, weil sie in der Grundfläche oft fehlen
  • Anstrich — im Putzpreis enthalten oder separat?
  • Entsorgung und Baustelleneinrichtung — nicht erst auf der Schlussrechnung
  • Gewährleistung — insbesondere bei mehrlagigen WDVS-Aufbauten wichtig, weil Mängel oft erst nach Jahren sichtbar werden

Selbst verputzen oder Fachbetrieb?

Selbst verputzenFachbetrieb
Realistisch fürKleine Innenwandflächen, AusbesserungenFassade, WDVS, alles über 2 Geschossen
KostenersparnisMaterialkosten only, meist 40–60 % günstiger
Größtes RisikoUnebenheiten, Risse durch falsche TrocknungszeitenHöherer Preis, aber Gewährleistung
Bei Dämmpflicht (>10 % Fassade)Rechtlich schwierig — U-Wert-Nachweis und Förderantrag brauchen einen Energieeffizienz-ExpertenPflicht, wenn du BEG-Förderung willst

Nicht für dich, wenn …

  • … deine Risse unter 10 % der Fassadenfläche betreffen. Dann reicht Ausbessern, du löst keine Dämmpflicht aus und ein großes WDVS-Angebot ist hier schlicht teurer als nötig.
  • … dein Haus denkmalgeschützt ist. Dann brauchst du zuerst eine Abstimmung mit der Denkmalbehörde. Ein Standardangebot ohne diese Abstimmung ist meistens Zeitverschwendung.
  • … dein Budget unter etwa 2.500 € liegt. Viele Betriebe kalkulieren einen Mindesteinsatz für Anfahrt und Einrichtung — bei sehr kleinen Flächen zahlst du dann überproportional viel pro Quadratmeter.

Die 30-Jahre-Rechnung: Welcher Putz ist am Ende wirklich günstiger?

Der billigste Putz beim Einbau ist nicht automatisch der billigste über die Nutzungsdauer. Ich habe die drei gängigsten Fassadenputz-Systeme mit realistischen Wartungsintervallen durchgerechnet — das ist eine eigene Modellrechnung mit den oben recherchierten m²-Preisen als Basis, keine Herstellerangabe, und die Intervalle schwanken je nach Himmelsrichtung und Bewitterung spürbar.

PutzartAnschaffung €/m²WartungsintervallKosten je Zyklus €/m²Geschätzt über 30 Jahre €/m²
Kunstharzputz (Acrylputz)25alle 8–10 Jahre Reinigung/Neuanstrich (anfällig für Algen, v. a. Nordseite)10~55–65
Silikonharzputz32alle 12–15 Jahre12~55–60
Silikatputz38alle 15–20 Jahre (hoher pH-Wert bremst Algenbefall)12~55–60

Das Ergebnis überrascht mich jedes Mal wieder: Über 30 Jahre gerechnet nähern sich die drei Systeme stark an, weil der teurere Silikatputz seltener nachgestrichen werden muss. Der wirkliche Unterschied liegt nicht im Gesamtpreis, sondern darin, wie oft ein Gerüst für die Wartung wieder aufgestellt werden muss — und das kostet bei jedem Zyklus zusätzlich, unabhängig von der Putzart.

Typische Fehler und wie du sie vermeidest

  • Angebote ohne U-Wert-Angabe akzeptieren, wenn eine Dämmpflicht greift — ohne diese Zahl lässt sich weder die GEG-Konformität noch die Förderfähigkeit prüfen.
  • Förderantrag nach Auftragsvergabe stellen. Ein unterschriebener Vertrag vor der Antragstellung gilt als Vorhabenbeginn und macht die Förderung zunichte.
  • Nur den Quadratmeterpreis vergleichen, ohne Sockel, Laibungen und Gerüst-Standzeit einzurechnen.
  • Bei Frost oder Hitze verputzen lassen, weil der Zeitplan es so vorsieht — die Nacharbeit kostet am Ende mehr als die Verzögerung.

Fazit

Ohne Dämmung liegst du realistisch bei 25–50 €/m², mit WDVS bei 150–300 €/m². Der Punkt, der über beides entscheidet, ist die 10-%-Regel des GEG — und die neuen Fördersätze seit dem 21. Juli 2026 machen den Unterschied zwischen einem knapp kalkulierten und einem überraschungsfreien Budget. Für eine Kalkulation mit deinen eigenen Maßen nutzt du am besten den Verputzen-Kostenrechner; für den größeren Sanierungskontext inklusive Dach und Fenster lohnt sich ein Blick in unseren Ratgeber Haus sanieren 2026.

Häufige Fragen

Was kostet es, ein Haus komplett neu zu verputzen?

Ohne Dämmung 25–50 €/m², bei 150 m² Fassade also 3.750–7.500 €. Mit neuem WDVS steigt das auf 150–300 €/m², bei 150 m² entsprechend 22.500–45.000 €.

Ab wann muss ich beim Verputzen dämmen?

Sobald mehr als 10 % der Außenwandfläche neu verputzt wird (Altputz runter, neu aufgebaut), greift die GEG-Dämmpflicht nach §48. Reines Ausbessern ohne Altputzabtrag löst sie laut einer vielbeachteten OLG-Naumburg-Einschätzung nicht aus.

Wie hoch ist die Förderung fürs Verputzen mit Dämmung 2026?

15 % Grundförderung über die BEG, gedeckelt auf 30.000 € förderfähige Kosten. Mit iSFP verdoppelt sich der Deckel auf 60.000 €, der zusätzliche 5-%-Bonus gilt seit dem 21.07.2026 aber nur noch für den Kostenanteil über 30.000 €.

Was kostet Innenputz im Vergleich zu Außenputz?

Innenwände liegen bei 15–35 €/m², Außenputz ohne Dämmung bei 25–50 €/m² — der Aufschlag kommt vor allem durch Witterungsschutz-Anforderungen und Gerüstkosten.

Kann ich die Fassade selbst verputzen?

Für kleine Ausbesserungen ja. Für die komplette Fassade oder alles mit WDVS spricht die Kombination aus Absturzrisiko, Gewährleistung und — bei Förderung — der Pflicht zum Energieeffizienz-Experten gegen Eigenleistung.

Welche Putzart hält am längsten?

Silikatputz und Silikonharzputz liegen in unserer 30-Jahre-Modellrechnung nah beieinander, weil Silikatputz seltener nachgestrichen werden muss, aber teurer in der Anschaffung ist. Kunstharzputz ist günstiger im Einbau, braucht aber häufiger Reinigung, besonders auf Nordseiten.

Wann ist die beste Jahreszeit zum Verputzen? Frühjahr und Herbst, bei Temperaturen zwischen 10 und 20 °C. Unter 5 °C bindet der Putz nicht richtig ab, über 30 °C trocknet er zu schnell und verliert Haftung.

Innenausbau Haus 2026: Kosten, Dauer, Reihenfolge & Ideen

Innenausbau Haus

Der Rohbau steht – und jetzt? Der Innenausbau ist die aufwändigste und kostspieligste Phase beim Hausbau. Wer hier ohne Planung startet, riskiert Verzögerungen, Baumängel und erhebliche Mehrkosten. Dieser Artikel liefert Ihnen alle wichtigen Antworten: Was kostet der Innenausbau pro Quadratmeter, wie lange dauert er, welche Reihenfolge ist richtig – und welche kreativen Ideen lohnen sich?

Was ist der Innenausbau eines Hauses?

Der Innenausbau bezeichnet alle Bau- und Ausbauarbeiten, die nach Abschluss des Rohbaus im Inneren eines Gebäudes stattfinden, um es bewohnbar zu machen. Dazu gehören Elektroinstallation, Heizung, Sanitär, Estrich, Putz, Trockenbau, Böden, Türen und Malerarbeiten. Die Kosten liegen je nach Ausstattung zwischen 400 und 1.000 € pro m² Wohnfläche.

Warum ist der Innenausbau die kritischste Bauphase?

Viele Bauherren unterschätzen den Innenausbau – dabei ist er in der Regel deutlich aufwändiger als der Rohbau selbst. Laut dem Zentralverband des Deutschen Baugewerbes (ZDB) entfallen beim Neubau eines Einfamilienhauses rund 40–50 % der Gesamtbaukosten auf den Innenausbau.

Der Grund: Beim Innenausbau arbeiten viele Gewerke eng verzahnt zusammen. Elektro, Sanitär, Heizung, Trockenbau, Estrich und Maler müssen in einer bestimmten Reihenfolge aufeinander abgestimmt werden. Fehler oder Verzögerungen bei einem einzigen Gewerk können die gesamte Baustelle blockieren – mit teuren Folgen.

Hinzu kommen gesetzliche Anforderungen: Elektroanlagen müssen nach DIN VDE 0100 ausgeführt werden, Heizungsanlagen unterliegen der EnEV bzw. dem Gebäudeenergiegesetz (GEG 2024). Ohne Fachbetriebe riskieren Bauherren Mängelhaftung und Versicherungsprobleme.

Was kostet der Innenausbau eines Hauses? Kosten pro m² 2026

Die Kosten hängen stark vom Ausstattungsstandard ab. Als Richtwert gelten 400–1.000 € pro m² Wohnfläche für einen vollständigen Innenausbau.

Kosten nach Gewerk – detaillierte Übersicht

GewerkKosten (ca.)Hinweise
Fenster & Außentüren300–700 € / StückJe nach Verglasung, Material, Einbau
Elektroinstallation (Roh)50–100 €/m²Leitungen, Verteiler, Unterputzdosen
Heizung & Sanitär (Roh)60–120 €/m²Leitungsverlegung, Heizkörper
Trockenbau30–60 €/m²Innenwände, abgehängte Decken
Estrich20–40 €/m²Nassestrich; Trockenestrich günstiger
Innenputz (Wände)15–35 €/m²Gipsputz; Kalkputz teurer
Fußbodenheizung40–70 €/m²Optional, lohnt sich bei Neubau
Fliesenarbeiten30–80 €/m²Bad, Küche, Flur
Malerarbeiten10–30 €/m²Grundierung, Anstrich
Bodenbeläge20–100 €/m²Parkett teurer als Laminat
Innentüren200–800 € / StückInklusive Zargen und Montage
Treppen finalisieren2.000–8.000 €Je nach Material und Ausführung
Feininstallation (Elektro/Sanitär)25–50 €/m²Schalter, Steckdosen, Armaturen

Gesamtkosten nach Ausstattungsstandard

StandardKosten pro m²Beispiel: 150 m² EFH
Einfach / Basis400–550 €60.000–82.500 €
Mittel / Standard550–750 €82.500–112.500 €
Gehoben / Komfort750–1.000 €112.500–150.000 €
Luxus> 1.000 €> 150.000 €

Einsparpotenzial durch Eigenleistung: Wer handwerklich begabt ist und Malerarbeiten, Bodenverlegung oder einfache Trockenbauarbeiten selbst übernimmt, kann laut Experten 10–20 % der Innenausbaukosten einsparen. Eigenleistungen können bei der Baufinanzierung außerdem bis zu 15 % der Kreditsumme als Eigenkapital angerechnet werden.

Wie lange dauert der Innenausbau eines Hauses?

Die Dauer des Innenausbaus hängt von mehreren Faktoren ab – vor allem von der Wohnfläche, der Anzahl der Gewerke und den Trocknungszeiten.

Orientierungswerte für den Innenausbau:

HaustypDurchschnittliche Dauer
Kleines Einfamilienhaus (bis 120 m²)2–3 Monate
Normales Einfamilienhaus (120–180 m²)3–4 Monate (ca. 18 Wochen)
Großes Haus / Mehrfamilienhaus4–6 Monate
Altbausanierung mit Innenausbau4–8 Monate

Die größten Zeitfresser beim Innenausbau:

  • Estrich trocknen: Je nach Dicke und Methode 4–8 Wochen Trockenzeit (Nassestrich) – dieser Schritt blockiert alle weiteren Bodenarbeiten
  • Innenputz trocknen: 2–4 Wochen je nach Schichtdicke und Raumklima
  • Koordination der Gewerke: Lücken im Terminplan kosten Wochen; eine Bauleitung ist hier ihr Geld wert
  • Sonderwünsche und Nachbestellungen: Spät getroffene Materialentscheidungen verzögern den Ablauf erheblich

Tipp: Entscheiden Sie sich so früh wie möglich für Böden, Fliesen, Armaturen und Türmodelle. Spätere Änderungen verschieben den gesamten Zeitplan und erzeugen Mehrkosten.

Innenausbau Haus Reihenfolge: Die richtige Abfolge der Gewerke

Die Reihenfolge beim Innenausbau ist nicht beliebig – jedes Gewerk baut auf dem vorherigen auf. Wer Böden verlegt, bevor die Wände verputzt sind, zahlt doppelt.

Die optimale Reihenfolge Schritt für Schritt

Phase 1 – Gebäude verschließen (Woche 1–2) Fenster und Außentüren einbauen. Das Gebäude wird wetterfest, Einbrüche werden verhindert. Erst jetzt können empfindliche Innenarbeiten beginnen.

Phase 2 – Trockenbau und Rohinstallationen (Woche 2–5) Innenwände aus Gipskarton oder Mauerwerk hochziehen. Parallel: Elektro-Rohinstallation (Leitungen, Leerrohre, Verteilerkasten), Heizungsrohre und Sanitärleitungen verlegen. Diese Arbeiten müssen vor dem Verputzen abgeschlossen sein.

Phase 3 – Estrich gießen (Woche 5–6) Estrich wird auf dem Rohboden aufgetragen. Anschließend beginnt die längste Wartezeit der gesamten Bauphase: Der Nassestrich muss je nach Dicke 4–8 Wochen trocknen, bevor Böden verlegt werden können.

Phase 4 – Innenputz und Malergrundierung (Woche 6–10) Wände und Decken werden verputzt, anschließend trocknen. Fliesenarbeiten in Bädern und Küchen können direkt nach dem Estrich beginnen, da Fliesen direkt auf dem Estrich verlegt werden.

Phase 5 – Malerarbeiten und Feininstallationen (Woche 10–14) Decken und Wände streichen oder tapezieren. Gleichzeitig: Feininstallation von Elektrik (Schalter, Steckdosen, Leuchten) und Sanitär (Armaturen, Dusche, WC), Heizkörper montieren.

Phase 6 – Bodenbeläge und Innentüren (Woche 14–17) Erst jetzt werden Parkett, Laminat oder andere Bodenbeläge verlegt – nach dem Malen, damit keine Farbflecken entstehen. Innentüren einbauen.

Phase 7 – Treppen, Reinigung, Abnahme (Woche 17–18) Treppengeländer und finale Stufen montieren. Reinigung, Mängelprotokoll, Bauabnahme gemeinsam mit Bauleiter.

Innenausbau Haus Ideen: Kreative Gestaltungsmöglichkeiten

Der Innenausbau bietet weit mehr als bloße Funktionalität – er ist die Chance, ein individuelles Zuhause zu gestalten. Diese Ideen lohnen sich besonders:

Offener Grundriss mit Trockenbau-Trennwänden Statt starrer Wände schaffen flexible Trockenbau-Elemente lichtdurchflutete, offene Wohnbereiche. Raumteiler mit integrierter Verglasung oder Durchreichen verbinden Küche und Wohnzimmer stilvoll.

Fußbodenheizung von Anfang an planen Im Neubau ist Fußbodenheizung kaum teurer als herkömmliche Heizkörper – und deutlich komfortabler. In Kombination mit einer Wärmepumpe erfüllt sie die Anforderungen des GEG 2024 besonders effizient.

Akzentmauern und Strukturputz Eine einzelne Wand mit Kalkputz, Mikrozement oder Beton Ciré gestaltet verleiht jedem Raum Charakter – ohne den Aufwand einer vollständigen Tapezierung.

Eingebaute Stauraumlösungen im Trockenbau Nischen für Regale, eingebaute Schränke und Wandnischen lassen sich während des Trockenbaus einplanen – kostengünstig und platzsparend.

Smart-Home-Vorbereitung in der Rohinstallation Leerrohre für Smart-Home-Kabel (KNX, Glasfaser, Multiroom-Audio) kosten in der Rohinstallationsphase kaum extra – nachträglich wären sie mit erheblichem Aufwand verbunden.

Badezimmer als Wohlfühloase Bodengleiche Dusche, Regenduschkopf, Badewanne freistehend – im Neubau sind diese Extras vergleichsweise günstig einzuplanen, da Leitungen noch nicht verputzt sind.

Häufige Fehler beim Innenausbau – und wie Sie sie vermeiden

  • Materialentscheidungen zu spät treffen: Böden, Fliesen und Armaturen sollten vor Baubeginn feststehen, damit Gewerke passgenau arbeiten können
  • Estrich-Trockenzeit unterschätzen: Zu früh verlegte Böden auf feuchtem Estrich führen zu Schäden an Parkett und Laminat – teure Folgekosten garantiert
  • Keine Baudokumentation: Fotos der Leitungsverläufe in Wänden und Böden sind bei Renovierungen und Schadensermittlung unbezahlbar
  • Zu viele Gewerke gleichzeitig: Ohne Bauleitung werden Koordinationsfehler wahrscheinlich – besonders bei Überschneidungen zwischen Elektro, Sanitär und Trockenbau
  • Förderungen nicht nutzen: BAFA und KfW bieten 2026 Zuschüsse für energieeffiziente Heizungsanlagen, Lüftungsanlagen mit Wärmerückgewinnung und ökologische Dämmstoffe im Innenausbau

Häufig gestellte Fragen (FAQ)

Was kostet der Innenausbau eines Hauses pro m²?
Die Kosten liegen je nach Ausstattungsstandard zwischen 400 und 1.000 Euro pro Quadratmeter Wohnfläche. Ein normales Einfamilienhaus mit 150 m² kann damit Innenausbaukosten von 60.000 bis 150.000 Euro verursachen. Eigenleistungen können 10–20 % dieser Kosten einsparen.

Wie lange dauert der Innenausbau eines Einfamilienhauses?
Für ein durchschnittliches Einfamilienhaus sollten Sie 3 bis 4 Monate (ca. 18 Wochen) einplanen. Die größten Zeitfresser sind die Trockenzeiten von Estrich (4–8 Wochen) und Innenputz (2–4 Wochen), die alle nachfolgenden Gewerke blockieren.

Was ist die richtige Reihenfolge beim Innenausbau?
Die korrekte Abfolge lautet: Fenster/Außentüren → Trockenbau → Rohinstallationen (Elektro, Heizung, Sanitär) → Estrich → Innenputz → Fliesenarbeiten → Malerarbeiten → Feininstallationen → Bodenbeläge → Innentüren → Treppen und Abnahme.

Was gehört alles zum Innenausbau eines Hauses?
Zum Innenausbau zählen: Fenster und Außentüren, Trockenbau (Innenwände, Decken), Elektro- und Sanitärinstallation, Heizung, Estrich, Innenputz, Fliesenarbeiten, Malerarbeiten, Bodenbeläge, Innentüren und Treppen sowie die Feininstallation aller technischen Anlagen.

Kann man den Innenausbau selbst machen?
Viele Arbeiten eignen sich gut für Eigenleistung: Malerarbeiten, einfacher Trockenbau, Bodenverlegung (Laminat, Vinyl) und Dämmarbeiten. Für Elektro, Gas und Heizung sind Fachbetriebe gesetzlich vorgeschrieben. Eigenleistungen können bei der Baufinanzierung als Eigenkapital angerechnet werden.

Welche Förderungen gibt es 2026 für den Innenausbau?
Die KfW fördert über das Bundesförderungs-Programm für effiziente Gebäude (BEG) energieeffiziente Heizungsanlagen, Lüftungssysteme mit Wärmerückgewinnung und Dämmmaßnahmen. Das BAFA bezuschusst den Einbau von Wärmepumpen und Solarthermie. Informieren Sie sich vor Baubeginn, da Förderanträge in der Regel vor Maßnahmenbeginn gestellt werden müssen.

Wann beginnt der Innenausbau beim Hausbau?
Der Innenausbau beginnt, sobald der Rohbau abgeschlossen ist: Wände stehen, Dach ist gedeckt, und der Außenputz ist aufgetragen. In der Praxis überschneiden sich Rohbau und erste Innenausbauarbeiten (z. B. Fenstereinbau) häufig leicht.

Fazit: Gut geplant ist halb gespart

Der Innenausbau eines Hauses ist komplex – aber mit der richtigen Reihenfolge, realistischen Kostenplänen und frühzeitigen Materialentscheidungen gut beherrschbar. Setzen Sie auf eine erfahrene Bauleitung, dokumentieren Sie alle Arbeitsschritte mit Fotos und nutzen Sie die aktuellen Fördermöglichkeiten von KfW und BAFA. So wird aus dem Rohbau in 3 bis 4 Monaten ein bezugsfertiges Zuhause.
